无震动直线切割混泥土施工方案
发布日期:2017-03-11 10:00:05 浏览量:2382一.工程概况
因华泉大厦主体结构变更,需要切除外墙空调板、阳台以及阳台线条等,拟采用大型切割机进行无震动直线切割施工,不会产生裂缝和大噪声、大粉尘,以保证混凝土结构的整体性不受破坏,满足文明施工、安全施工的要求。
二、切割施工
1.施工要求
1.1切割过程中应对周围的结构无损害,切割面应平整。
1. 2切割过程中产生的切割块、垃圾等应安全处理、及时清运。
切割时如遇施工面、操作面问题等必须移位及调整时,应通知监理、设计,经批准后再进行施工。
1.3切割的施工进度应满足甲方后续施工进度的要求。
2.施工准备:
2.1机具进入施工现场后,应进行机具报验及调试。
2.2施工用的电锤钻、膨胀螺丝、承重架、铁链等辅助材料、机具要提前准备。
3.施工步骤及操作规程

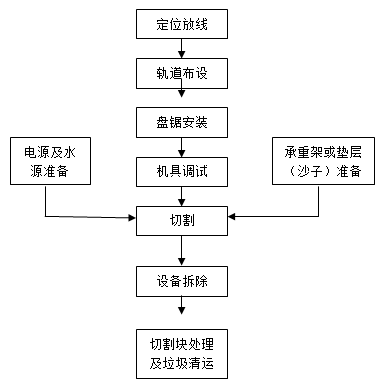

3.1施工作业流程图
3.1操作规程
3.1.1定位放线
根据设计图纸,在需要切割的部位进行定位放线,由于本工程是改扩建工程,图纸所标注的原结构的尺寸大小与实际值可能有一定的误差,因此对于切割构件的定位必须结合原有结构的实际尺寸进行综合的定位放线,首先确定构件的轮廓线,然后再确定切割的位置。
3.1.2.轨道布设
轨道布设由打膨胀螺丝与直线轨道安装两步完成,应先根据定位放线的位置确定膨胀螺丝的位置,钻孔、安装膨胀螺丝,再将直线轨道锁在膨胀螺丝上,膨胀螺丝的定位必须严格按照机具说明书中要求结合切割线定位。
3.1.3盘锯安装及
轨道布设完毕后应将盘锯安装于轨道之上,先安装移动部件,最后安装锯片及保护罩。
3.1.4机具调试
机具安装完毕后应进行调试,测试机具前进、后退以及纵向行进的性能。
3.1.5切割
通过控制台控制机具的切割行进,先调整切割深度,再控制设备前进及后退,如切割面较深,应分为几个断面逐次切割。
3.1.6切割块处理及垃圾清运
由于本次切割块正好在新搭建的混凝土梁上,因此可以在新建土梁铺设细砂垫层,切割块直接落在垫层上,再进行清运。
三.人员组织
职务或工种 | 人 数 | 职 称 | 电 话 |
项目负责人 | 1人 |
|
|
安全员兼质检员 | 1人 |
|
|
生产工长 | 2人 |
|
|
四.文明施工及安全
1.所有的脚手架必须牢固,跳板的两端必须与脚手架绑扎牢固,不允许有探头跳板,上、下跳板时要按顺序上下,不允许在工作面上跳越。
2.进入现场要戴安全帽,室外作业时(或室内作业在三步跳以上时)要扎安全带。安全带必须一端扣牢在固定物上。不允许探出身体操作机器。
3. 在跳板上运送工具,材料等到物品时,不允许上下抛掷材料、工具。
4. 电动工具由专人使用,专人保管;发现漏电、跑电现象立即报告,由电工处理。决不允许带电作业;所有电动工具必须按使用说明操作,必须有可靠接地。
5. 电源箱接线只准电工一人操作,任何其它人不准乱动电源箱。
6. 现场禁止抽烟,不许点火;必须用火时,需甲方同意,由专人用火,其它人员不许靠近或参与。
7.气割具旁边3米内不准有易燃、易爆物品,只准专人使用,其它人不准使用。
8..所有现场工作人员必须记住灭火器材所在地和安全通道位置,一旦发生火灾时,应尽快灭火和逃生。
9. 电工对电源、线路安全总负责,如发现意外,首先切断电源;平时经常检查线路、开关、漏电保护装置是否可靠,及时消除安全隐患。
10.安全员每天要检查一遍安全,防火项目;有问题立即报告,研究对策,给予解决。
11.进入现场人员要做好成品保护,不得随意拆、拿现场器材。
12.要做到活完场清,工具、材料码放整齐。
五、采用此方案可达到的效果
1.无震动直线切割工艺是一种无损,无震动的施工方式,对结构没有任何破坏。采用此工艺施工之后,不会使大厦产生裂缝。
2.施工之后,无需后期修补,后期整平工作和钢筋剥离工作,直接成型。
3.采用此法施工之后,不会产生大噪声,不会有震动,不会产生大粉尘,不会出现大混凝土颗粒四处飞溅的情况,符合环保和安全施工的要求。
