加固公司浅谈基础加固补强注浆加固法

发布日期:2020-04-20 16:20:52 浏览量:2031

永年公司小编在以前的文章中介绍过很多加固方法,今天要分享的是基础加固补强注浆加固法,注浆加固法适用于砂土、粉土、粘性土和人工填土等地基加固,主要用于防渗堵漏、提高地基土强度和变形模量以及控制建筑物倾斜等。

基础加固补强之注浆设计

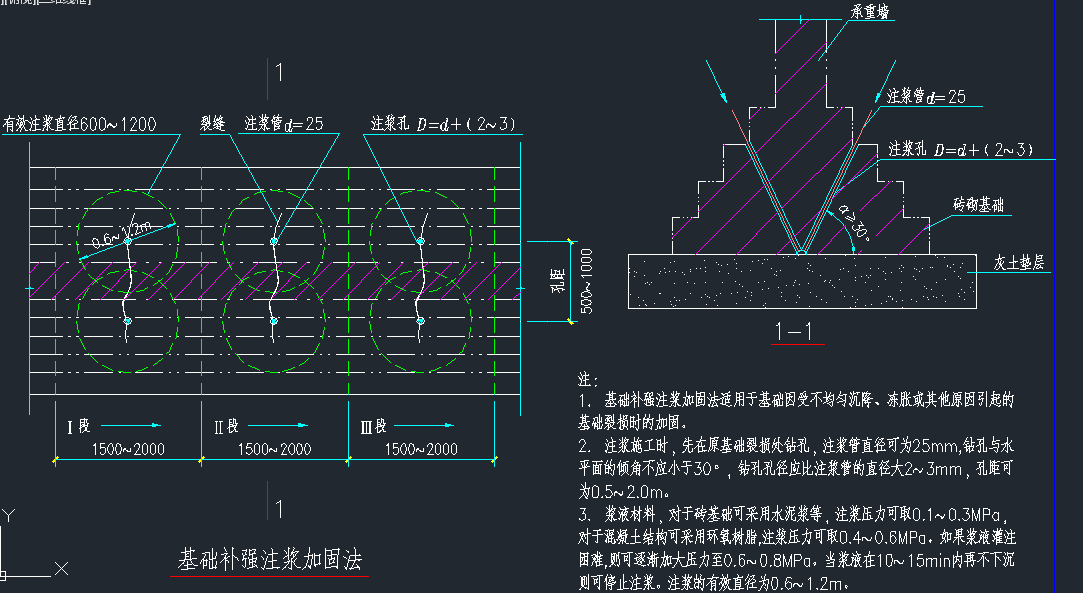

基础加固补强注浆加固法

1. 基础补强注浆加固法适用于基础因受不均匀沉降、冻胀或其他原因引起的基础裂损时的加固。

2. 注浆施工时,先在原基础裂损处钻孔,注浆管直径可为25mm,钻孔与水平面的倾角不应小于30°,钻孔孔径应比注浆管的直径大2~3mm,孔距可为0.5~2.0m。

3. 浆液材料,对于砖基础可采用水泥浆等,注浆压力可取0.1~0.3MPa,对于混凝土结构可采用环氧树脂,注浆压力可取0.4~0.6MPa。如果浆液灌注困难,则可逐渐加大压力至0.6~0.8MPa。当浆液在10~15min内再不下沉则可停止注浆。注浆的有效直径为0.6~1.2m。

4. 对独立基础每边钻孔不应少于2个;对条形基础应沿基础纵向分段施工,每段长度可取1.5m~2.0m。

基础加固补强之注浆施工工艺

(一)钻孔

通过钻孔向岩层裂隙或破碎岩层注入浆液,达到堵水与加固的目的,所以应严格按照设计的钻孔方向、角度和孔径进行钻进。待钻孔方向和角度确定后,将钻机固牢即可开钻,采用清水钻进。开孔时,要轻加压、慢速、大水量,防止把孔开斜,钻错方向。钻孔过程中应做好钻孔详细记录,如取岩芯钻进,应记录钻进进尺、起止深度、钻具尺寸、变径位置、岩石名称、岩石裂隙发育情况、出现的涌水位置及涌水量、终孔深度等。如不取岩芯,应记录钻进进尺、起止深度、钻具尺寸、变径位置、岩石名称、岩石裂隙发育情况、出现的涌水位置及涌水量、终孔深度等。
特别注意钻孔速度快慢,涌水情况,由此判断岩石的好坏。

如遇断层破碎带或软泥夹层等不良地层时,为取得准确详细的地质资料,可采用干钻或小水量钻进,甚至用双层岩芯管钻进。 注浆工程中,由于钻孔数量多,有时每段注浆钻孔累计总长达千余米,因而钻孔消耗时间多,注浆消耗时间少。尤其是水下隧道的施工,水中段的施工是工程的关键,且具有一定的危险性,需要采取有效措施。缩短注浆钻孔时间的途径,主要是提高钻机的钻进效率,或是采用多台钻机同时钻进


在采用多台钻机同时钻进时要根据现场条件和注浆设备能力,做到钻进和注浆平行作业。多台钻机同时钻进注意事项,对钻机进行合理编组,按设计注浆孔的方向、角度、上下左右孔位,开孔时问先后错开,避免同时钻进,造成注浆时串浆,并做好预防串浆的措施。一般对设计的注浆孔要分三批钻进。第一批钻孔问距可大些(即按设计钻孔间隔钻进),第二批钻孔间距小些,最后钻检查孔,并根据检查情况决定是否须再追加注浆孔。


(二)测定涌水量


当钻孔过程中,遇到涌水,应停机,测定涌水量,以决定注浆方法。


(三)设置注浆管

根据钻孔出水位置和岩石好坏,确定注浆管上的止浆塞在钻孔内的位置。止浆塞应设在出水点岩石较完整的地段,以保证止浆塞受压缩产生横向变形与钻孔密封。如止浆塞位置不当,或未与钻孔密封,不仅浆液会外漏,而且会把注浆管推出孔外,造成事故。

(四)注水试验

利用注浆泵压注清水,经注浆系统进人受注岩层裂隙。注人量及注入压力须自小到大。压水时间视岩石裂隙状况而定,大裂隙岩石约须1020min,中、小裂隙约1530min或更长些。
注水试验的主要目的是:
(1)检查止浆塞的止浆效果。

(2)把未冲洗净还残留在孔底或粘滞在孔壁上的杂物推到注浆范围以外,以保证浆液的密实性和胶结强度。

(3)测定钻孔的吸水量,进一步核实岩层的透水性,为注浆选用泵量、泵压和确定浆液的配比提供参考数据。

(五)注浆

各道工序的具体做法、要求如以下。

1、备料
注浆站应存放足够的新鲜水泥。水泥的强度等级不低于325级,品种最好采用普通硅酸盐水
泥。水玻璃应加水稀释至使用的波美度(3540波美度)。

2、安装设备
应在钻进注浆孔的同时,将注浆所需注浆泵、搅拌机、贮浆槽等设备固定在适当位置建立注浆泵站,或将上述机械、贮浆槽等安装在台车上成为移动注浆泵站。这两种方案各有优缺点。固定注浆泵站操作方便,所需设备器材少,但注浆泵站距作业面有一定的距离,联络不便,注浆管路较长,易造成浆液的浪费,并须在隧道内占一定的地方等。移动注浆泵站可紧靠作业面,注浆管路短,联络方便,不易浪费浆液,但需要台车及移动配电设备、电缆等。

3、试泵
注浆前为保证注浆泵正常运转,必须先进行试验。试验方法是先将三通阀门调到回浆位置,开泵后,待泵吸水正常时,将三通阀回浆口慢慢调小,注浆泵的压力徐徐上升,当达到预定的注浆压力,并持续3min不出故障,即认为泵的性能正常。

4、选择注浆参数

以下参数必须在注浆前通过试验和计算进行初选,在压浆过程中再根据现场具体情况进行调整。

(1)浆液的凝胶时间
根据注水试验,当采用水泥-水玻璃浆液时,如进水量很大,泵的压力长时间不升高,凝胶时间可选用12min如进水量中等,泵的压力稳定上升,凝胶时间可选用34min如进水量很小,泵的压力升高很快,凝胶时间可选用5-6min甚至更长。

(2)进浆量
实践证明,采用水泥-水玻璃浆液注浆时,当进浆量大于300Lmin,泵的压力长时间不升高,则为大进浆量。



文章来源: 永年加固公司
本文链接: http://lubanwang.com/article.php?name=%E5%9F%BA%E7%A1%80%E5%8A%A0%E5%9B%BA%E8%A1%A5%E5%BC%BA%E6%B3%A8%E6%B5%86%E5%8A%A0%E5%9B%BA%E6%B3%95
任何关于加固工程的问题和建议,敬请咨询:0591-87868646

永年微信公众号
联系我们
  • 公司名称:福州永年工程技术有限公司
  • 联系人:李先生 手机:13696836900
  • 电话:0591-87868646 传真:0591-87868646
  • QQ:283909919  996130760
  • E-Mail:283909919@qq.com
  • 地址:福州市仓山区城门镇福峡路世纪景城13号楼

网站首页  | 联系永年  | 加固技术  | 诚邀加盟  | 招贤纳士  | 免责声明  | 网站地图
